Construction professionnelle
Combien de temps pour construire une maison à Angers ?
19 août 2026
Vous avez un terrain en vue, un budget cadré, et une question simple : combien de temps va réellement durer votre projet ? Entre les promesses commerciales et la réalité du terrain angevin, l’écart est souvent considérable. Ce guide vous donne un calendrier fiable, de la conception à la livraison, basé sur notre expérience de projets réalisés dans le Maine-et-Loire.

Le délai moyen réel à Angers : 14 à 26 mois
Le délai moyen constaté pour construire une maison individuelle à Angers se situe entre 14 et 26 mois. Cela couvre l’intégralité du processus : études préalables, conception, obtention du permis de construire, puis durée des travaux jusqu’à la réception de chantier.
Certains constructeurs catalogue annoncent une « maison clé en main en 6 mois ». Ce délai ne concerne que la phase chantier d’un modèle standardisé, sur un terrain parfaitement viabilisé, sans aucun aléa. Il omet volontairement la phase amont : études de sol, conception, montage du dossier, instruction du dossier (qui prend à elle seule 2 à 3 mois en conditions normales selon le PLUi d’Angers), puis le délai de purge de deux mois. En réalité, ces projets aboutissent rarement en moins de 12 mois au total.
Voici la décomposition constatée sur nos projets :
- Phase conception et permis : 4 à 8 mois (relevés, esquisses, plan de maison, dossier PC, instruction, purge)
- Phase chantier : 10 à 18 mois (terrassement, VRD, fondations, gros œuvre, mise hors d’eau hors d’air, second œuvre, finitions, raccordements)
Source : données internes cabinet Cordier-Daviau, projets livrés 2021-2026, secteur Angers Loire Métropole.
Ce qui fait varier le délai de 12 à 24 mois
Chaque projet est unique. Plusieurs facteurs locaux influencent directement le calendrier de votre construction.
Terrain viabilisé ou non (jusqu’à +3 mois)
Un terrain non viabilisé nécessite des travaux de VRD et de raccordements aux réseaux (eau, électricité, assainissement, télécoms). Ces démarches ajoutent facilement 2 à 3 mois au planning, en fonction de la distance aux réseaux existants et des délais des concessionnaires (Enedis, GRDF, service des eaux). Avant même de choisir votre type de construction, faites vérifier l’état de viabilisation du terrain.
Zone soumise à l’avis de l’Architecte des Bâtiments de France (+1 à 3 mois)
Si votre parcelle se situe en zone protégée nécessitant l’avis de l’ABF, le délai d’instruction s’allonge mécaniquement.
À Angers, le périmètre du Site Patrimonial Remarquable (SPR) couvre environ 200 hectares du centre historique. Depuis le 24 octobre 2024, le Plan de Sauvegarde et de Mise en Valeur (PSMV) remplace le PLU sur ce secteur. Il impose des règles architecturales strictes (matériaux, colorimétrie, volumétrie) et rend obligatoire la consultation de l’ABF pour tout permis de construire ou déclaration préalable.
Le périmètre du PSMV est découpé en six secteurs (A à F), chacun avec ses propres prescriptions. En dehors du PSMV, les abords de monuments historiques (périmètre de 500 m) imposent également un avis de l’ABF. Comptez 1 à 3 mois supplémentaires d’instruction selon la complexité du dossier.


Saison de démarrage du chantier (météo, disponibilité artisans)
La saisonnalité du chantier joue un rôle majeur en Maine-et-Loire. Un démarrage en mars-avril permet d’enchaîner le gros œuvre et la mise hors d’eau hors d’air avant l’automne, dans des conditions météo favorables.
Un lancement en novembre expose à des arrêts pour gel ou pluies prolongées, et coïncide avec une période où les artisans qualifiés du 49 sont souvent moins disponibles. La pénurie de matériaux, bien que moins aiguë qu’en 2021-2022, continue d’affecter ponctuellement certains approvisionnements (menuiseries sur mesure, équipements RE2020).

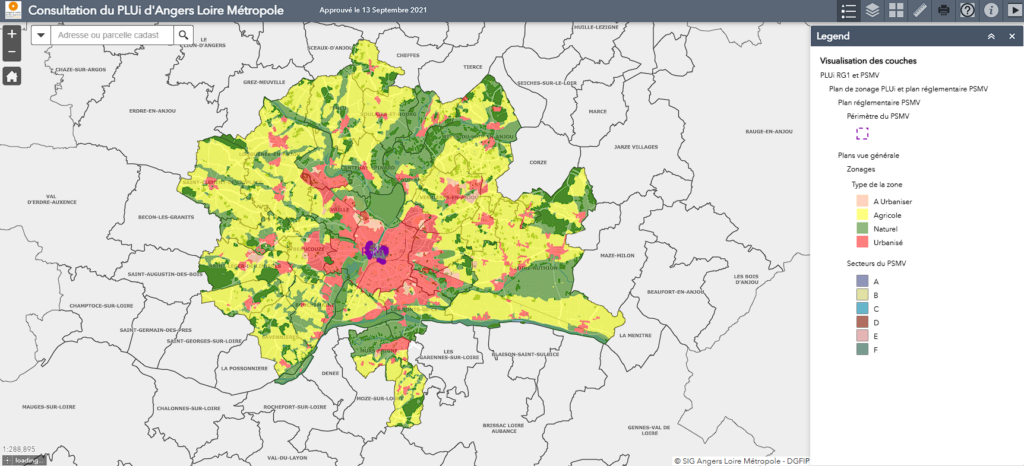

Complexité du PLUi angevin selon la commune et la zone
Le PLUi d’Angers Loire Métropole couvre 24 communes avec des règles qui varient significativement d’une zone à l’autre. Les zones UA (centres-bourgs anciens) imposent des contraintes d’implantation, de hauteur et de matériaux bien plus strictes que les zones UE (secteurs résidentiels récents). Certaines communes comme Avrillé, Trélazé ou Bouchemaine appliquent des OAP (Orientations d’Aménagement et de Programmation) spécifiques qui complexifient le dossier.
Un architecte qui maîtrise les subtilités du PLUi local dépose un dossier conforme dès la première soumission. Ce qui évite les demandes de pièces complémentaires et les allers-retours qui font perdre des semaines.

Architecte, maître d’œuvre ou constructeur : qui va réellement le plus vite ?
L’idée reçue est tenace : le sur-mesure avec un architecte serait systématiquement plus long qu’un projet catalogue. La réalité est plus nuancée. Quand on compare le délai moyen annoncé au délai réellement constaté, la différence est nette.
Un projet sur mesure est conçu en amont pour s’adapter précisément au terrain, au PLUi et à vos besoins. Résultat : moins d’avenants en cours de chantier, moins de malfaçons à reprendre, et un retard de chantier bien plus rare. À l’inverse, un CCMI (Contrat de Construction de Maison Individuelle) catalogue génère souvent des modifications non anticipées qui rallongent la durée des travaux de plusieurs semaines.
Pour comparer objectivement architecte vs maître d’œuvre vs constructeur, voici un tableau synthétique :
Le choix entre un maître d’œuvre à Angers et un architecte dépend de la complexité de votre projet. Mais en termes de délai réel, la différence est souvent moindre qu’on ne le pense.
Le délai rarement mentionné : l’après-réception
Le compteur ne s’arrête pas à la remise des clés. La réception de chantier ouvre une période cruciale que beaucoup de particuliers sous-estiment.
- Réserves : lors de la réception, vous consignez dans un procès-verbal tous les défauts constatés (finitions, conformité au plan). L’entreprise dispose alors d’un délai contractuel pour les lever, en général 60 à 90 jours
- Garantie de parfait achèvement (GPA) : elle court pendant un an après la réception. Tout désordre signalé dans cette période doit être réparé par l’entreprise. C’est le filet de sécurité le plus important
- Désordres apparaissant après emménagement : fissures de retrait, défauts de fonctionnement des équipements, infiltrations. Ces problèmes sont fréquents et allongent la durée réelle du projet de plusieurs mois
Un architecte qui assure le suivi complet des étapes de construction jusqu’à la levée des réserves vous fait gagner en sérénité et réduit ce « délai invisible ».

Comment gagner 2 à 4 mois sur votre projet
Voici les leviers concrets que nous activons avec nos clients pour réduire le calendrier global :

- Dossier de permis complet dès le premier dépôt : un dossier incomplet déclenche une demande de pièces complémentaires qui repart pour un nouveau cycle d’instruction du dossier. Un architecte expérimenté sur le PLUi d’Angers évite cet écueil
- Terrain pré-étudié avant l’achat : étude de sol G2, vérification du zonage PLUi, état des raccordements existants. Anticiper ces points avant la signature évite les mauvaises surprises
- Choix stratégique de la saison : démarrer le terrassement entre mars et mai pour profiter de conditions optimales et d’une meilleure disponibilité des artisans
- Consultation des entreprises en amont : lancer les appels d’offres pendant la phase d’instruction du permis de construire pour enchaîner sans temps mort
- Conformité RE2020 intégrée dès l’esquisse : les exigences thermiques et environnementales, si elles sont pensées trop tard, imposent des reprises de conception coûteuses en temps
- Anticipation de l’avis ABF : en zone protégée, un rendez-vous préalable avec l’Architecte des Bâtiments de France permet d’ajuster le projet avant le dépôt officiel
Bien préparer votre projet en amont, c’est aussi maîtriser le prix de votre construction à Angers.
Nos réalisations
-
-
Transformation d’un bâtiment agricole en salle de réception et gîte en Maine-et-Loire
Extension et Rénovation
-
-
Création d’espace de co-working à Mûrs-Érigné (Angers)
Construction professionnelle
Extension et Rénovation
-
-
-
-
-
-
-
-
FAQ
Combien de temps pour obtenir un permis de construire à Angers ?
Le délai légal d’instruction du dossier est de 2 à 3 mois pour un permis de construire classique. En zone protégée soumise à l’avis de l’ABF, comptez plutôt 4 à 6 mois. Ajoutez 2 mois de purge du recours des tiers.
Peut-on emménager avant la fin de la garantie de parfait achèvement ?
Oui, tout à fait. La garantie de parfait achèvement (GPA) court pendant 12 mois après la réception de chantier, mais rien n’empêche d’habiter le logement dès la remise des clés, y compris si des réserves restent à lever.

Le délai est-il plus long pour une maison avec architecte qu’avec un constructeur ?
Non, pas nécessairement. Le délai de conception est parfois plus long, mais le chantier subit moins de retard lié aux avenants et malfaçons. Au global, le délai réel constaté est comparable, voire plus fiable avec un architecte.
Quel est le délai si mon terrain n’est pas viabilisé ?
Comptez 2 à 3 mois supplémentaires pour les travaux de VRD et les raccordements aux réseaux. Ce délai dépend de la distance aux réseaux et de la réactivité des concessionnaires (Enedis, GRDF, gestionnaire d’eau).
Quelle est la meilleure saison pour démarrer un chantier dans le 49 ?
Le printemps (mars à mai) reste la période idéale. La saisonnalité du chantier joue un rôle clé : conditions météo favorables pour le gros œuvre, et meilleure disponibilité des artisans avant la période estivale.
Combien de temps pour une extension vs une construction neuve ?
Une extension nécessite en général 8 à 14 mois de la conception à la livraison, contre 14 à 26 mois pour une construction neuve. Le permis de construire ou la déclaration préalable (selon la surface) reste nécessaire, mais le chantier est plus court car les fondations et les réseaux existent déjà.
